“尤其是今年9月、10月,下雨集中。”在項目指揮部的晴雨表上可以看到,9月有多達20天都是下雨。鄒忠旋說,為了保障工程建設進展,現場所有建設者都放棄了休假,準備好干數月無休的準備,“要趕在冬季覆冰天氣到來前,趕回已經損失的工期。”

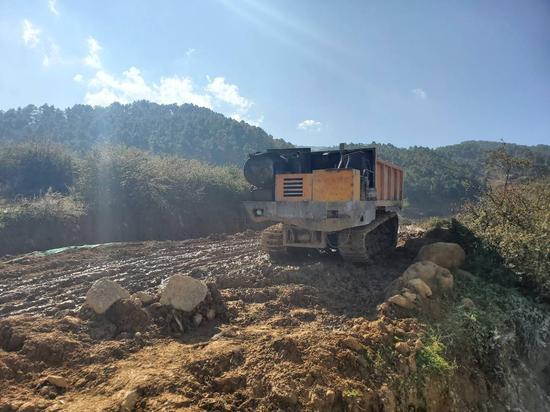

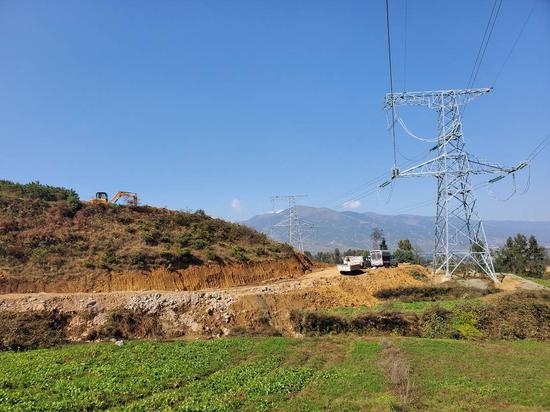

在另一建設場地,位于昭覺縣谷曲鄉的建設現場,數十位建設人員正在開挖鐵塔基坑,“一般基坑深度都在10米以上。”布拖一期項目總工張育指著不遠處的施工場地,“這里將在明年3月前,建成高163.7米,重達332噸巨型鐵塔,它也將成為川內最高的電力鐵塔。”
全國多地運來建材
6萬多噸建材架設出輸電天路
“雙11當天,我們中轉庫就接收鐵塔建材近800噸,發運1400噸。”在西昌市玄生壩村中轉站,國網四川物資公司工作人員劉柯余告訴記者,白鶴灘送出工程的建材等物資,都是他們負責接收、分類并送出的建設一線。
記者在該中轉站場地看到,大量的鐵塔建材堆放在場地上,一輛輛運輸車從這里裝車后,將建材送往各地施工現場。“這批物資有從吉林、山東、江蘇等地運過來。”她說,總共要接收758基的鐵塔建材和物資,在他們這里匯總后,經過分類和建設需求,再發出指令運輸到施工現場。
劉柯余說,因為運輸的需要,他們一般晚上8點開會至凌晨12點,收集各個施工地點的建材需求,并作出次日的運輸計劃,“我們負責的工作像快遞的中轉場,從各地接收過來,再整理、分類、按照需求發送出去,我們總共要接收和發送758基鐵塔建材,總共6萬2千噸左右。每一次運輸都悠關建設,我們所有人都不敢松懈。”
保障白鶴灘輸電送出
預計2021年7月前建成
作為西電東輸戰略骨干電源,白鶴灘水電站的首批機組將在2021年7月投產發電,預計2023年全面建成投產后,年平均發電量624.43億千瓦時,基本相當于2018年成都全社會用電量。
“我們也將在2021年6月30日前完成建設。”白鶴灘水電送出工程施工包二段項目執行經理鄒忠旋說,從而保障首批機組發電送出的需求。
除了在當地開展建設,吸納就業外,在建的該配套送出工程也一直在助力當地的扶貧攻堅。鄒忠旋說,布拖是地處高寒山區的半農半牧縣,生存環境貧瘠,經濟封閉落后,是脫貧攻堅戰最為艱苦的地區之一,“我們項目部黨支部與布拖補洛鄉的村民開展了‘結對子’扶貧,除了近期捐贈的數百臺電視、洗衣機對外,接下來還將通過以購代捐的方式,為當地的農產品找到銷路,進一步提高村民收入。”
鄒忠旋說,該工程的建設既能讓更多清潔能源輸送到東部地區,促進全國能源結構優化配置,也能進一步助力當地打贏脫貧攻堅戰。
