難:施工便道、新建電力長度比主線還長
來到昭覺縣境內的子莫格尼大橋,3座主墩高高聳立,高度已經超過100米,十多根基柱高低不一,鱗次櫛比,初步雛形已現。
子莫格尼大橋是全線連續剛構最跨徑最大的橋梁,其橋墩也是全線最高。“這是大橋的11號墩,已經開始上部構造施工,為全線第一。”指著眼前的高墩,四川交投川高樂西公司昭覺代表處處長楊俊鋒說,旁邊的12號墩是全線最高的橋墩,高148米,將于下月封頂。
大涼山的太陽很熱,同樣火熱的,還有建設進度。
作為一條奔康大通道,樂西高速按照建設難度及進度,確定了分段通車目標:美姑縣九口鄉至昭覺縣城段于2023年底建成通車,馬邊縣城至谷堆互通70公里計劃將在2024年建成通車,全線將于2025年建成通車。
子莫格尼大橋正位于率先通車的30公里段。楊俊鋒介紹,率先通車段橋隧比62%,目前所有工點都已開工,朝著通車目標全速推進。

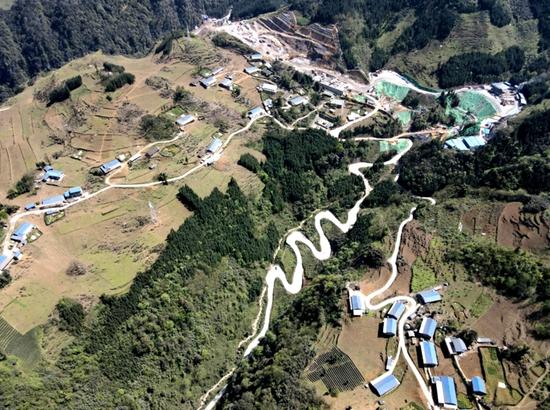

站在橋墩上朝下看,大橋周邊群山聳立,一條條嶄新的施工便道在山間蜿蜒。“全線很多這樣的便道。”蘭富安說。
樂西高速受沿線特殊的地形地質條件影響,位于“五區”,即無人區、生態林區、自然保護區、小氣候多變區和國家級保護植物密集分布區,施工面臨“三無”難題,無進場道路、無通訊信號、無電力保障。
為保證項目建設,全線建成253.7公里施工便道、9個變電站、66個永久用電工點和104個施工臨時用電工點,施工便道長度、新建電力線路長度,均是主線長度的1.7倍。
