李瑞超 范文同 四川在線記者 郝勇

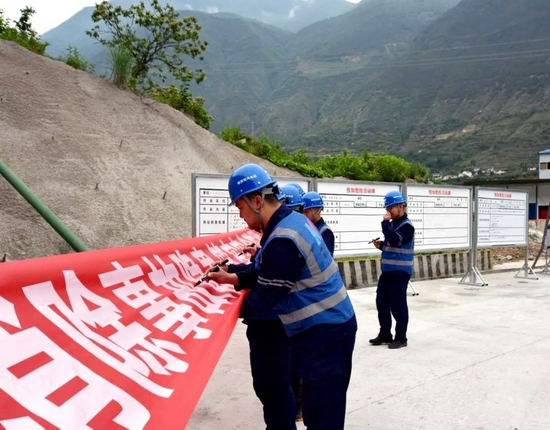

8月26日記者從中國安能第三工程局獲悉,由該工程局硬梁包工程項目部承建的四川大渡河硬梁包水電站CⅡ標段1#引水隧洞下游面比原計劃提前6天安全順利貫通,標志著項目施工實現重大突破,為引水隧洞實現工序轉換打下了堅實基礎。
據介紹,硬梁包項目是由素有“水電鐵軍”之稱的中國安能第三工程局(原武警水電第三總隊)轉企改革后獨立中標的第一個項目。項目自去年4月1日開工以來,積極探索項目經營管理新模式,持續優化項目施工組織,克服了疫情、蝕變巖、工期等嚴重影響,努力攻克蝕變巖技術難關,提升施工工藝和技術水平,圓滿完成項目標準化建設試點任務。
為提高項目進度計劃管理工作的效率、質量和水平,有效控制建設工期,確保工程建設進度可控在控,硬梁包項目部著重加強了精細化進度的管理,把進度計劃管理科學化、規范化、標準化作為目標,按照進度計劃年、季、月、周、日分解執行。建立各工序時間統計分析制度,加強工序管理,Ⅳ類圍巖單循環由28小時降低到18小時,大大降低了單循環所需時間。同時用好信息化手段,項目部投入近二十萬元,用以建立涵蓋施工現場、倉庫、營區等地的可視化監控系統,實現了項目的遠程指揮、遠程控制和遠程管理,將月開挖進尺數從360米提高到566米,使得效率顯著提升。

項目部始終堅持“安全第一、預防為主、綜合治理”的方針,緊緊圍繞“工程安全、局面安定、員工安心”的“三安”目標,堅持領導帶頭帶班、現場蹲守,狠抓安全文化建設,大力開展“生產安全、員工安心、局面安定”“三安”項目安全文化創建活動,努力營造建安、創安、保安的濃厚氛圍。

目前,項目部已累計評定單元工程480個,優良率達到90%,得到了業主華能四川公司的高度肯定。項目部被中國安能集團公司評為“安全生產先進項目部”,被業主評為“安全生產先進集體”“安全文明樣板工區”。(尹思誠供圖)
